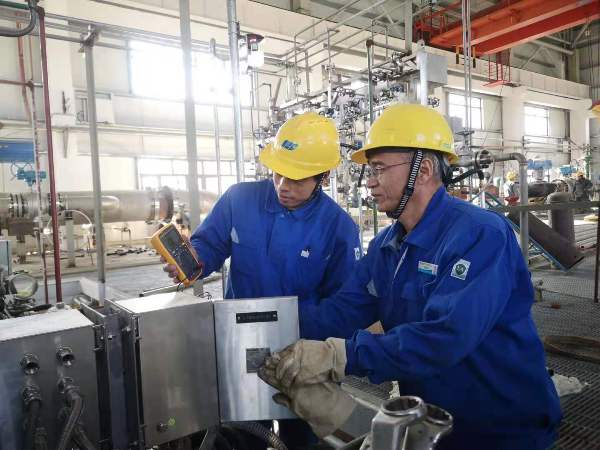

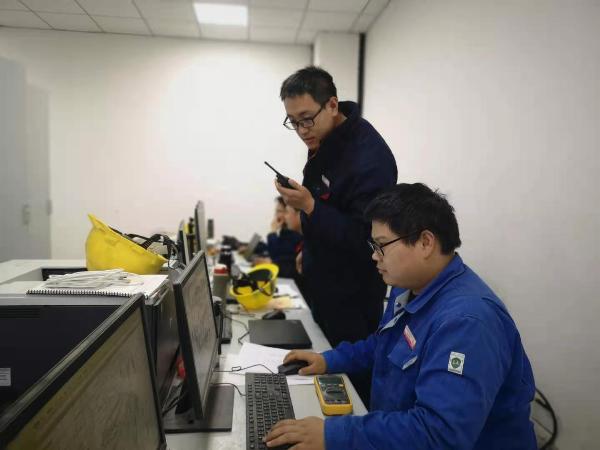

11月10日晚上7點,彬州的夜已經黑盡,乙二醇項目建設現場的控制室內燈光通明。為了搶進度,CO壓縮機、硝酸還原氣壓縮機、H2壓縮機、N2壓縮機、丙烯壓縮機壓縮機等十臺機組的調試工作進入了關鍵時期,儀表人員、工藝人員堅守在中控室、機柜間等各自崗位上,監屏的監屏,測線的測線,密切配合,緊張有序。大家心里明白,這將又是一個挑燈夜戰的夜晚。
“何宜軒,氮壓機蒸汽冷凝器液位DCS指示和現場不一致?!?/span>
“韋師傅,2號氫氣壓機盤車開不起來?!薄氨嚎s機的盤車也開不起來?!?/span>
“呂乾,氮壓機主汽閥關閥位開關信號不對。”
“文東,1號氫氣壓縮機沒運行,但是轉速信號偶爾有值,盤車開不正常?!?/span>
“杜康,這個溫度調節不對,溫度高應該關閥,但是這個卻是開閥?!?/span>
“氮壓機做靜態時跳車電磁閥一帶電,調速閥就有開度,再改變信號時調速閥不動作?!薄?號CO壓縮機也是這樣?!?/span>
“DCS上開閥,但是現場閥門卻關了?!?/span>
“我想作聯鎖試驗,但是這幾個條件不具備?!?/span>
“這些冷卻風機怎么遠程啟動不起來?”
“操作畫面上沒有停冷凝液泵的按鈕。”
“CO壓縮機透平幾個軸振動指示故障?!?/span>
……
在壓縮機調試過程中,暴露出來不少問題,都擺在了儀表調試人員面前等待解決。對儀表人員而言,每一個故障的排查處理,都要遵循嚴謹?shù)牟襟E,現場儀表、接線箱、機柜接線端子、安全柵、輸入輸出端子板、機組控制系統內部組態,需逐級確認、缺一不可,考驗的是耐心和細心。
建設工地上其他片區的儀表人員聽說機組調試工作緊重,全急忙馳援,聚集到152B和152C機柜間,分組行動:從現場標定液位計到檢查電磁閥回路接線和動作,從檢查確認儀表電氣往來信號到檢查電液轉換器回路接線、轉速探頭的線路,從屏蔽檢查到軸系儀表監視器3500組態檢查……機組控制系統工程師站電腦也未閑著,有人在進行調節器正反作用檢查、增加氣關閥輸出取反,有人在確認測速齒數設置是否和現場一致、和3500的通訊是否正常,還有人在查看操作畫面的數據連接是否正確……
時間在忙碌中流逝,故障在奮戰中消減。晚上11點多,當152中控室傳來工藝人員興奮的歡呼聲時,連軸轉的儀表人員終于舒了一口氣,高度繃緊的神經松懈下來,又一臺壓縮機透平單試成功!
自10月下旬以來,計控電儀部彬州分部儀表人員在分部部長賀捷坤的帶領下,連續二十多天夜以繼日搶調試進度,辛苦工作的同時也收獲了累累碩果——目前七臺壓縮機已完成透平單試,其中四臺壓縮機的聯動試車工作也已完成,其余壓縮機的聯動試車工作正在抓緊進行。壓縮機聯動試車工作的即將完成,不僅表明機組設備正逐個具備開車條件,也為后續裝置試車奠定堅實基礎。
