這次三期搶修,常壓塔冷凝冷卻器更換筒體是機械修造部檢修三部一班的一個大的檢修任務。設備直徑約2.5米,重量44噸,大小螺栓約300多條,拆除和安裝復位都是有難度的。

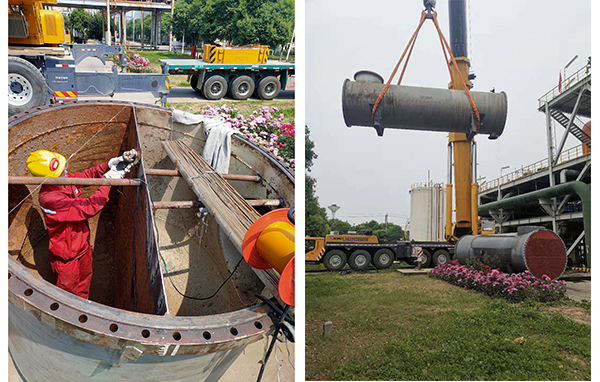

常壓冷凝冷卻器新筒體就位
12號早晨剛上班,“李班長,500頓吊車已到位,常壓塔冷卻器新筒體馬上運至802框架地面,需要鉗工配合起重吊下舊的筒體,就位新筒體?!卑嚅L(zhǎng)李建強接到設備技術員蔣凌霄的電話。

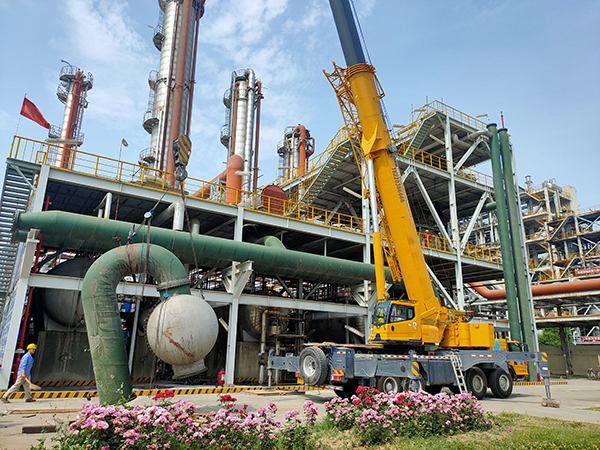

李建強帶人到雙甲8208搶修現場,現場起重、吊車都已到位,架子工正在更改架子,由于冷凝器直徑大位置特殊,架子需要不斷地拆除和搭接,吊出工作是一項艱巨的任務。起重隊隊長親自出馬,吹著哨子揮動著手臂指揮著吊車,鋼絲繩和倒鏈都掛到位調整完畢后,鉗工拆完了地腳螺絲套,吊車緩慢地吊下了冷凝器舊的筒體,最后在大家的相互配合下,冷凝器新筒體已順利歸位,等待著兩側封頭和管線的復位。
修復封頭變形隔板
由于冷凝器常期運行和中間隔板沒有設計加強筋,封頭隔板嚴重變形成了S型曲線,需要重新校正變形隔板才能回裝,校正工作聽起來特別簡單,“呵呵,就打打砸砸的事嘛,有什么難度”大家都是這么認為的。但真正干起來它是一項特麻煩和精細的活兒,也很耗費時間和考驗人的耐心,定基準、開焊縫、校正方式、焊接方法、焊接時間、冷卻都需要考量。先用氣割把變形隔板隔開幾道縫,在定完基準后用千斤頂將變形嚴重部位頂回原位置,用錘不停地反復敲擊,確保直線度誤差,然后加支撐固定、最后采用花焊分段施工,打磨修復平整,才算是校正工作完成!
封頭吊裝復位
5月12號下午兩點,烈日炎炎,大家及時趕到檢修現場,開始回裝冷凝器封頭和管線工作開始,由于802框架二樓沒有任何遮擋,完全暴曬在太陽底下,每個人的臉都被曬得通紅。“往右,拿撬杠在往右邊來一點,你那邊咋樣?我這邊裝進去了,兩邊要同時往里走……”鉗工王信道大聲地喊,汗水從臉頰不停地流下?!昂茫踯?chē)慢慢再起一點,先拉東邊這個倒鏈,西邊倒鏈落一點,拉,使勁拉、”起重賀斌說,汗水早已濕透了他的脊背!在所有人員的共同配合下,冷凝器封頭安裝到位,大家一氣呵成,進出口法蘭對位完畢,穿裝螺栓順利完成,等待工藝人員開始查漏。“終于看到勝利的曙光了”監護人呂思維說,只要大家齊心協力,及時完成每項任務的節點,我們的搶修任務一定會按時完成!
