“將110千伏1179化渭I線路開關由‘運行’狀態轉‘熱備用’狀態,分閘!”
5月10日早上7時2分,301總變電所中控室內,隨著運行工段長趙軍宏的一聲令下,110千伏供電系統最后一條外網線路停電,公司110千伏供電系統外網線路落地改造正式拉開序幕。
110千伏電力系統是公司外電入廠的重要環節,是三套生產裝置的電力能源樞紐,擔負著向各生產區域分配輸送電能的任務。本次110千伏供電系統外網線路落地改造,是為了配合高新區恒大地產三期項目能如期順利開工,將原來單塔雙回路110千伏架空線路改為繞城市綜合管溝線路。

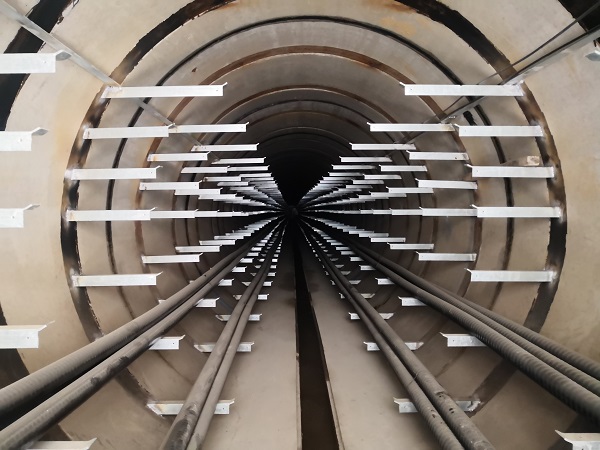

本次線路落地改造工程,共涉及4條110千伏線路,分別是110千伏渭開I、II線、110千伏渭化I、II線。將原四條110千伏線路所在的桿塔分別拆除,將新建電纜重新敷設進市政管網隧道內,并對四條110千伏線路重新架空終端桿塔基座。
為了配合本次改造項目順利完成,該部門指派專人進行現場協調監督,多次召開方案分析會,并編制了檢修工作的“三措一案”,即技術措施、安全措施、組織措施和施工方案。對停電前的準備工作進行詳細部署,線路保護定值的重新核算、110千伏線路相序的核對、新線路的交接試驗等,多次進行現場勘查,桌面推演,做好作業地點的現場危險點分析和預控,強化作業現場安全監督,高效推進本次改造工作。
“陳思遠,你在西頭負責,我在東頭負責,這次改造至關重要,咱們兩邊同時進行,為公司孤網運行爭取時間。”中午12點30分,兩人仍然在現場來回奔跑著。
11日16時43分,歷時30小時東西兩側桿塔線路改造實施工作全部完成,意味著本次110千伏線路遷改工作圓滿結束,為公司后續電力系統安全可靠穩定運行提供保障。
